池州长江公铁大桥项目
池州长江公铁大桥项目总投资约67.1亿元,计划于2027年8月底竣工。该大桥承载合池城际铁路、预留市域轨道交通和S40宁枞高速公路,采用四线铁路+六车道高速公路建设标准,是一项兼具铁路和公路功能,跨长江连接铜陵市枞阳县和池州贵池区的综合性交通工程。 大桥主体工程已于2022年底进场开工,累计完成投资3.12亿元。目前南岸池州段钻孔平台已基本就位。正在加快推进钻孔桩施工,其中4#墩已完成3根桩浇筑;5#墩已完成2根桩浇筑;北岸枞阳段施工单位已进场,正在进行准备工作。先行工程方面,南岸基本完成建设;北岸项目部驻地、钢筋加工厂区、混凝土拌合站基本完成,目前正在开展水域栈桥建设。
池州市新兴产业引导基金项目
由市级财政出资设立总规模不低于100亿元的池州市新兴产业引导基金体系,并下设立主题基金群、功能基金群、天使基金群。集团聚焦我市半导体、新材料、高端制造等主导产业谋划主题基金,按照“政府引导、市场化运营、专业化管理”的原则,有效融合政府意图、国资背景和市场机制,兼具完善的激励约束机制,实现基金运作风险和项目投资风险的可控。
目前,针对我市的首只产业——半导体产业主题基金---池州市融商新兴投资基金合伙企业(有限合伙)已完成注册和备案。
池州市乌沙港公用码头项目
乌沙港区公用码头项目位于池州港乌沙港区,距下游池州长江公路大桥约1600m,工程按年吞吐量4000万吨设计,建设8个5000吨级通用泊位,使用岸线1025m,总投资10.8亿元。码头陆域部分分为东、西两块港区,中间由港区道路连通,东港区主要作为廊道运输骨料的加工仓储区,西港区作为服务于社会上散货及件杂货的公用港区。

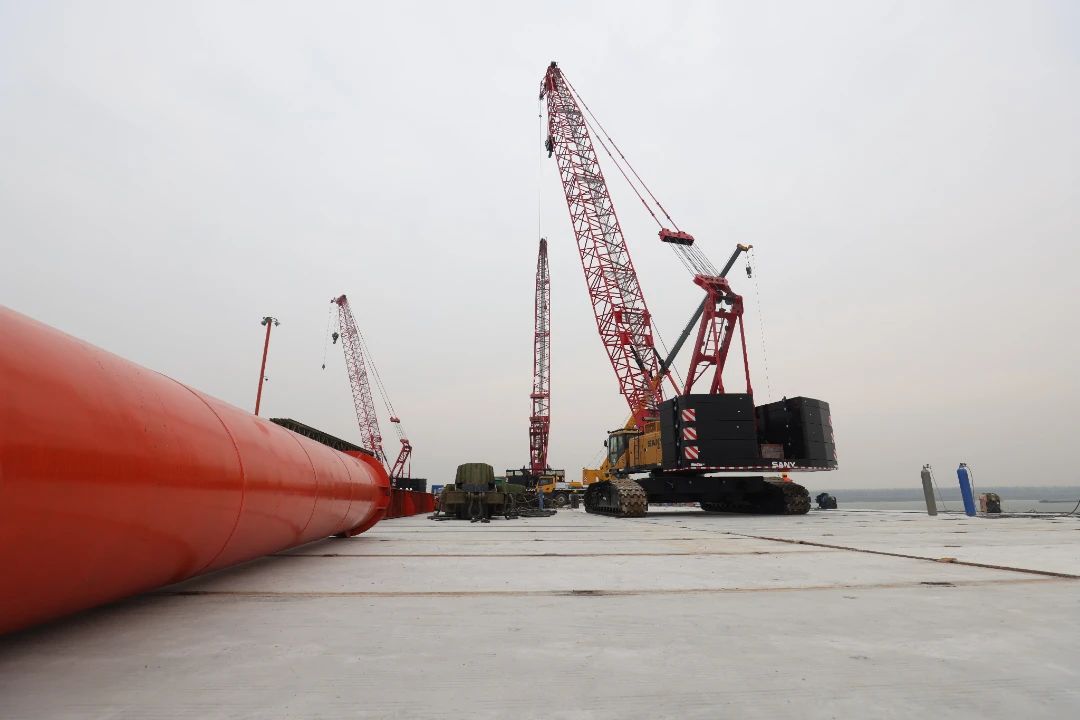

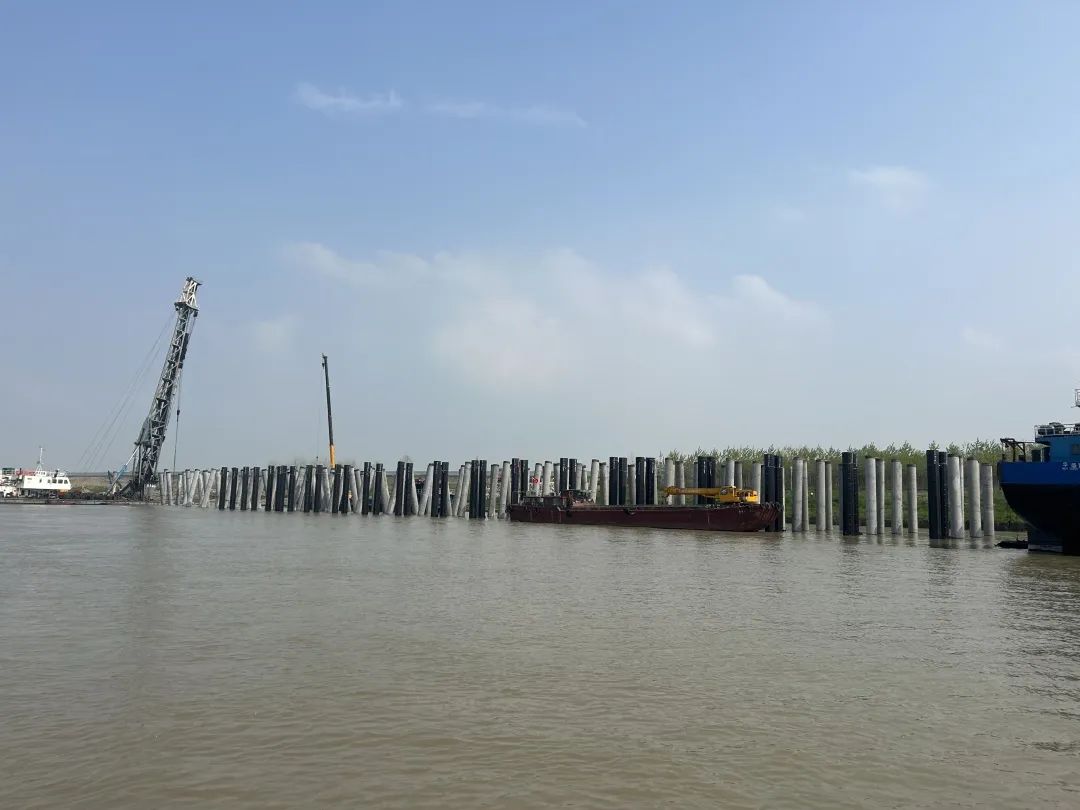

码头平台总长度1025m,宽25m,采用高桩梁板结构。平台上部结构由现浇钢筋砼横梁、预制钢筋砼纵向梁、钢筋砼叠合面板等组成。4月9日,池州港乌沙港区公用码头工程首根下横梁顺利完成浇筑,标志着本项目码头前沿区域正式开始上部结构部分的施工。

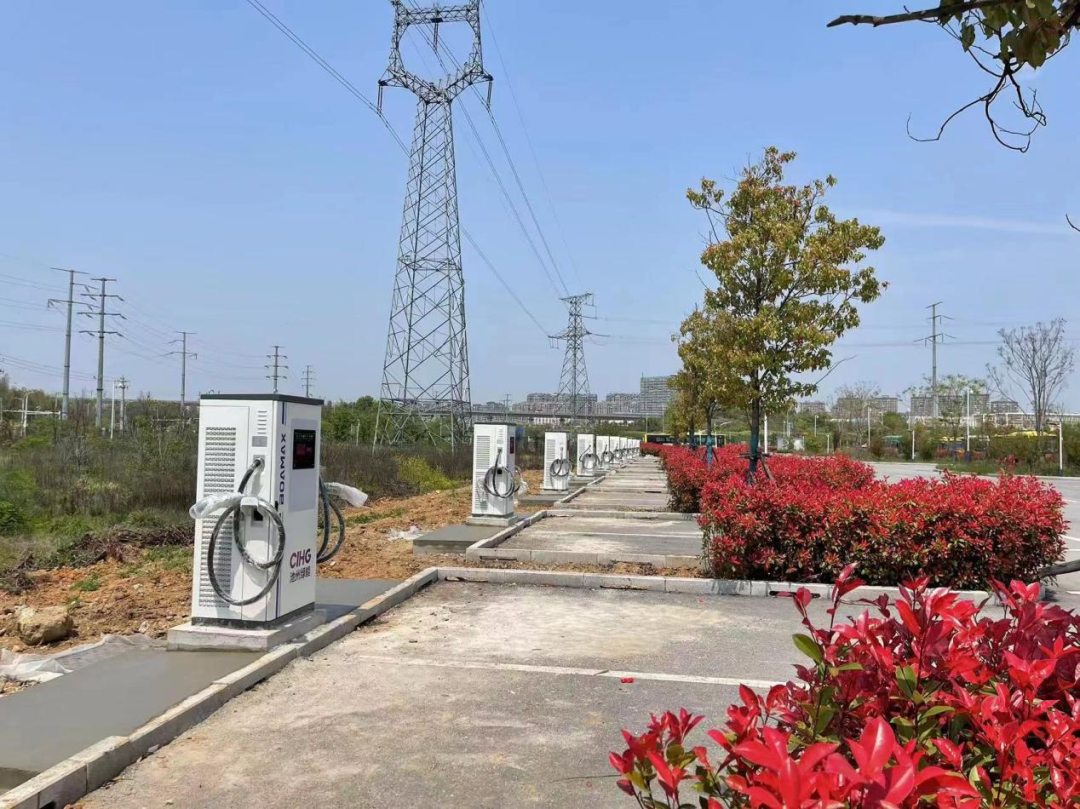

△城南停车场站点建设
“光储充换” 一体化绿色交通项目总投资4.5亿元,分三期推进,首期完成3000万元投资。项目优先整合集团内部场地资源,逐步统筹全市相关资源,科学分步推进“光伏发电+储能+充换电站”建设,并搭建池州市智能充电网,链接新能源和新交通,挖掘和运营能源大数据,推动数字化升级,创建新能源应用示范。 项目已完成市区和部分县区场、站、点资源摸排调研工作,可研方案进一步优化调整;市区充电桩站点建设工作也在稳步推进,已完成城南停车场城市公交20台充电桩建设,4月下旬调试交付使用,其他站点也在根据实际情况分步推进。
360极限飞球项目

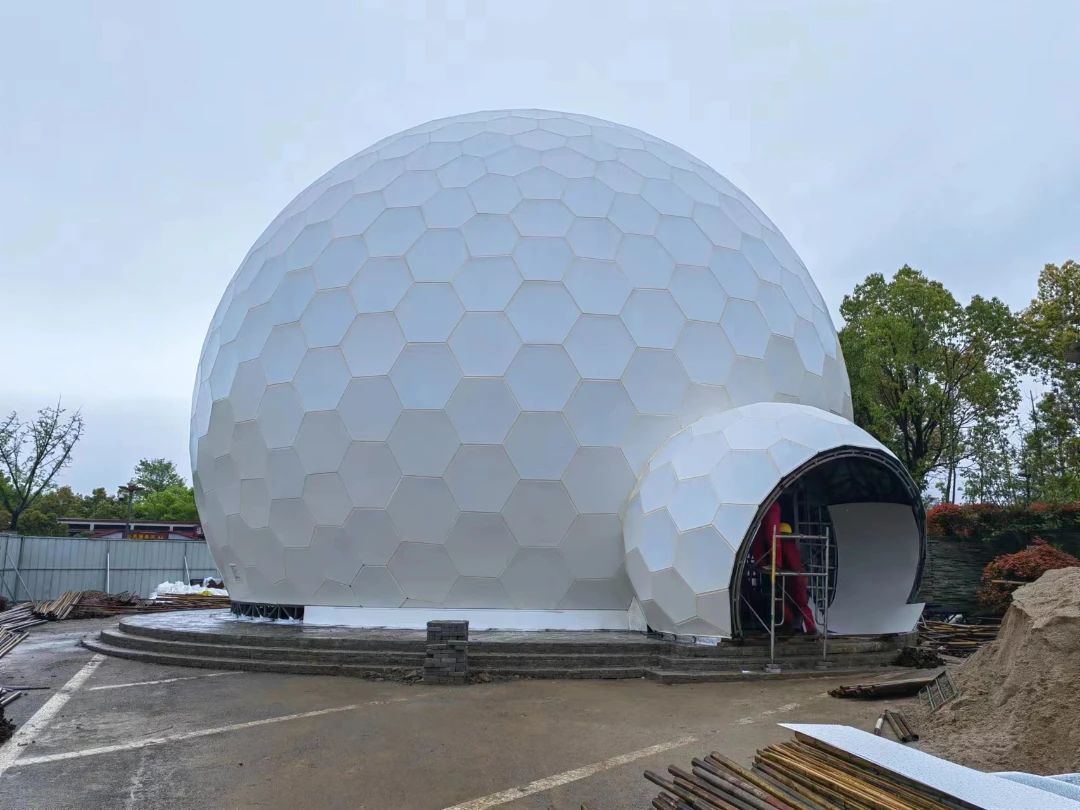

△极限飞球项目建设图
“360极限飞球--飞越九华山”项目总投资1500万元。飞球外径15米、层高12米,占地面积约400平方米,外观吸睛,圆形结构,内部采用15米超大球形荧幕,配备60座三自由度动感座椅,以裸眼3D观影方式体验,比普通3D电影、IMAX电影更为震憾。
项目现已完成地基基础工程、观众席钢结构平台安装、球体钢结构及外挂铝板安装、银幕钢结构及银幕安装等施工。预计月底全部完工并组织验收。
池州市急救中心项目

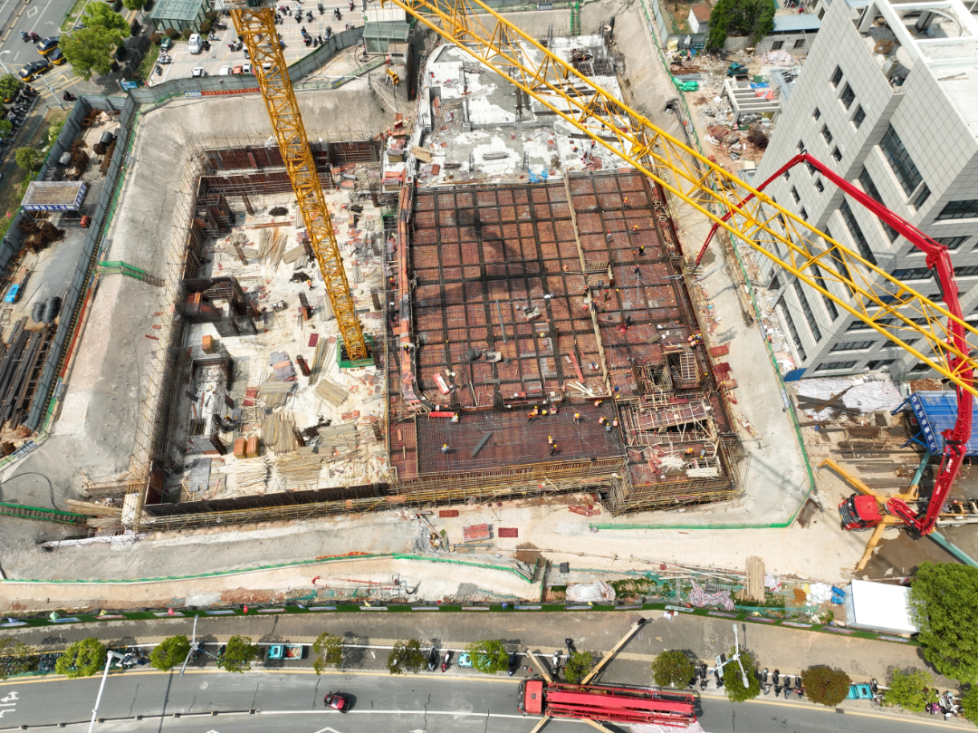

△急救中心项目建设现场
池州市急救中心建设项目位于市人民医院院区内东南角。项目包含一栋急诊中心,地上层数7层,地下2层。总建筑面积19446㎡,其中地上建筑面积12649㎡,地下建筑面积6797㎡。工程范围包括土建、安装、幕墙等。
项目划分为南北两施工区域平行施工,现场已完成深基坑支护、降水、土方开挖及地下室筏板工程,地下室负二层墙柱及顶梁板砼浇筑完成;地下室负一层北侧模板及顶梁板钢筋绑扎完成,4月11日浇筑地下室负一层结构砼;南侧负一层内支撑及模板开始安装。
池州职业技术学院试验实训南区项目

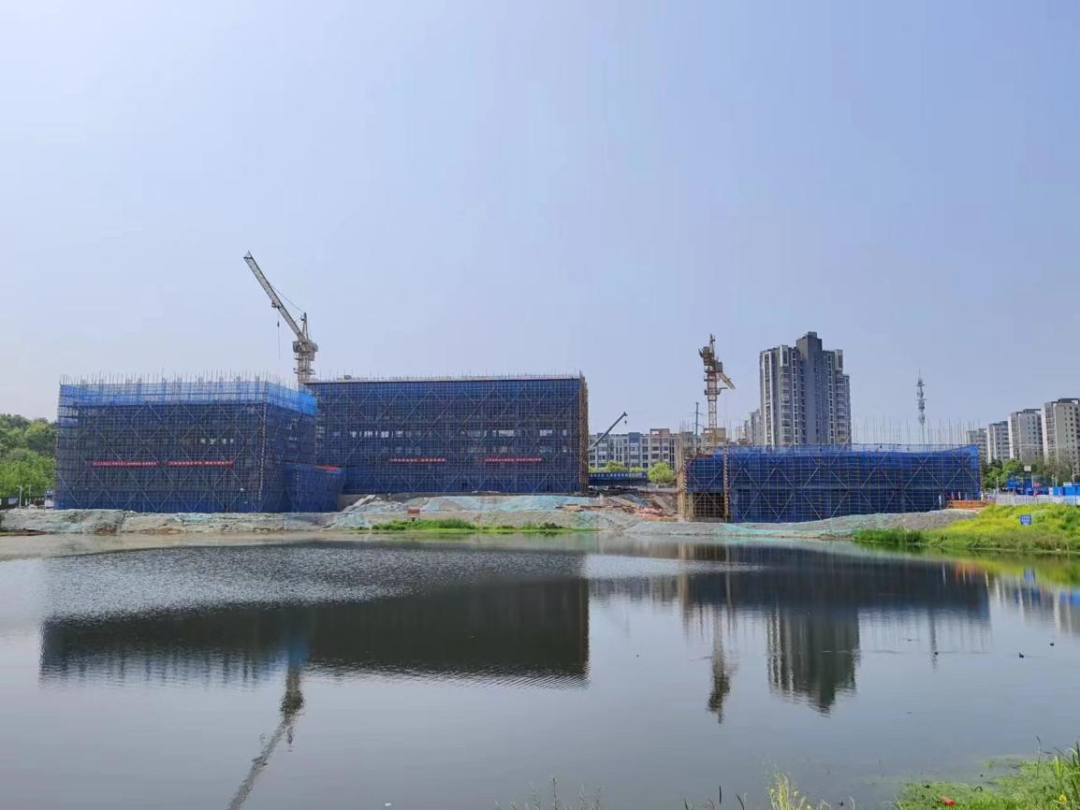

△池州职业技术学院实验实训南区项目建设图
池州职业技术学院实验实训南区建设项目,总建筑面积29340㎡,其中学术活动中心6000㎡、旅游实训大楼11340㎡、园林建筑实训楼10000㎡、地下人防2000㎡,配套装饰装修、电梯、供配电、给排水、道路绿化等。总投资约1.8亿元,工期17个月,计划2024年新学期开学即可使用。
园林实训A楼六层顶板钢筋绑扎完成,一层二次结构砌筑全部完成;B楼六层内架搭设完成;一~二层二次结构砌筑全部完成;旅游实训大楼负一层(人防工程)完成85%;学术活动中心负一层顶板浇筑完成,一层内架搭设完成;卫生所基础梁施工完成。
皖能发电二期场地平整和边坡治理项目
△场地平整及边坡治理项目建设现场 皖能发电二期场地平整及边坡治理项目位于池州市贵池区一期厂址西南侧,建设场地位于公路北侧,涉及由西向东倾斜的 3 个条状丘包及其间的沟谷,总体地势呈东西高,中间低。用地红线范围内地形高差较大,海拔高度为 27.5~80.5 米。项目场地平面形态呈长方形,占地面积约 2.78h㎡,拟定场坪标高为 51.0m。 项目按照设计标高进行场地平整,对场地周围的山地边坡采取合理的防护加固措施,近日已顺利完工,有效地消除了场地范围内的地质灾害隐患。

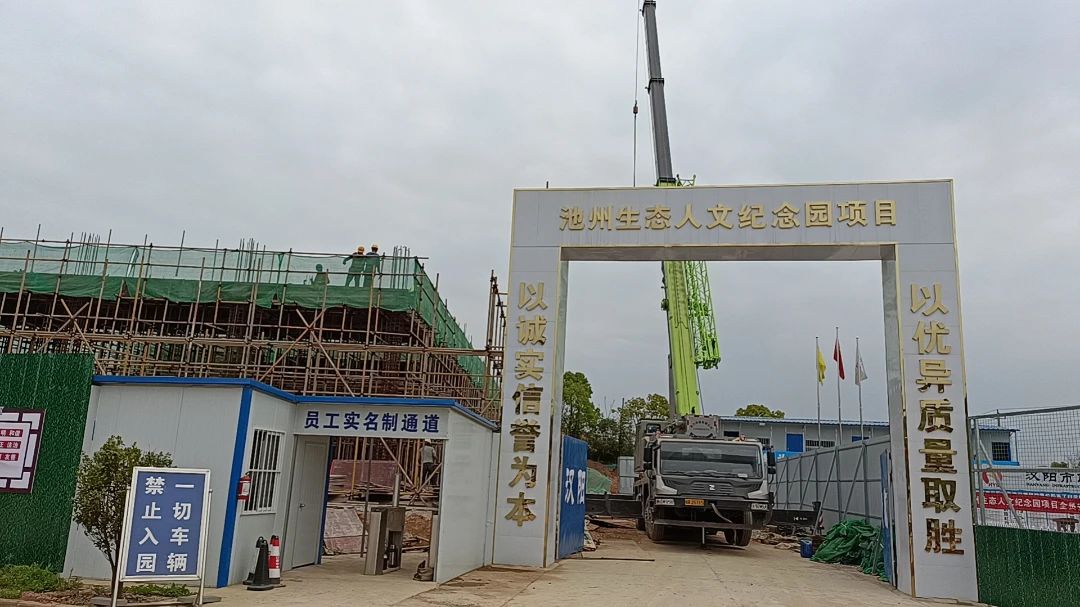

△人文纪念园项目建设现场
池州生态人文纪念园项目位于杏花村十里社区牧童杏花小区以东,宁安城际铁路以北,主要建设内容包括管理用房、服务用房,道路及停车场以及墓区划分等;配套建设绿化工程、给排水工程及其他辅助工程等设施。项目建设坚持节地生态、环境优先、文化特色原则,运用现代设计理念,将池州历史文化、地方文化融入殡葬文化之中,打造集殡葬、祭扫、纪念、教育、文化艺术展示等功能为一体的生命人文主题纪念园。 项目环山主干道均已完成水稳摊铺;完成环山主干道410米、孝亲禅游景点接线177米混凝土浇筑;推进殡仪区道路及停车场以及惠风杏雨、山枫青戈、锦屏花开、魁星岭、孝亲禅游、贵池博雅花池等多处建设完成公墓区业务中心、守灵厅及扩建内支撑搭设;完成广场厕所主体混凝土浇筑,完成墙体加砌块砌筑。
△石台县文旅综合体规划图
石台秋浦河文旅综合体项目项目规划用地面积约100亩,总建筑面积29900㎡,以秋浦河景观及文化为核心,围绕休闲度假、文化体验和旅游服务等功能,打造融合住宿、餐饮、观光、娱乐、购物、休闲、运动等业态。 项目已完成立项备案、环评备案以及一期土地61亩的摘牌工作,项目计划的EPC+F招标等工作正在有序推进。

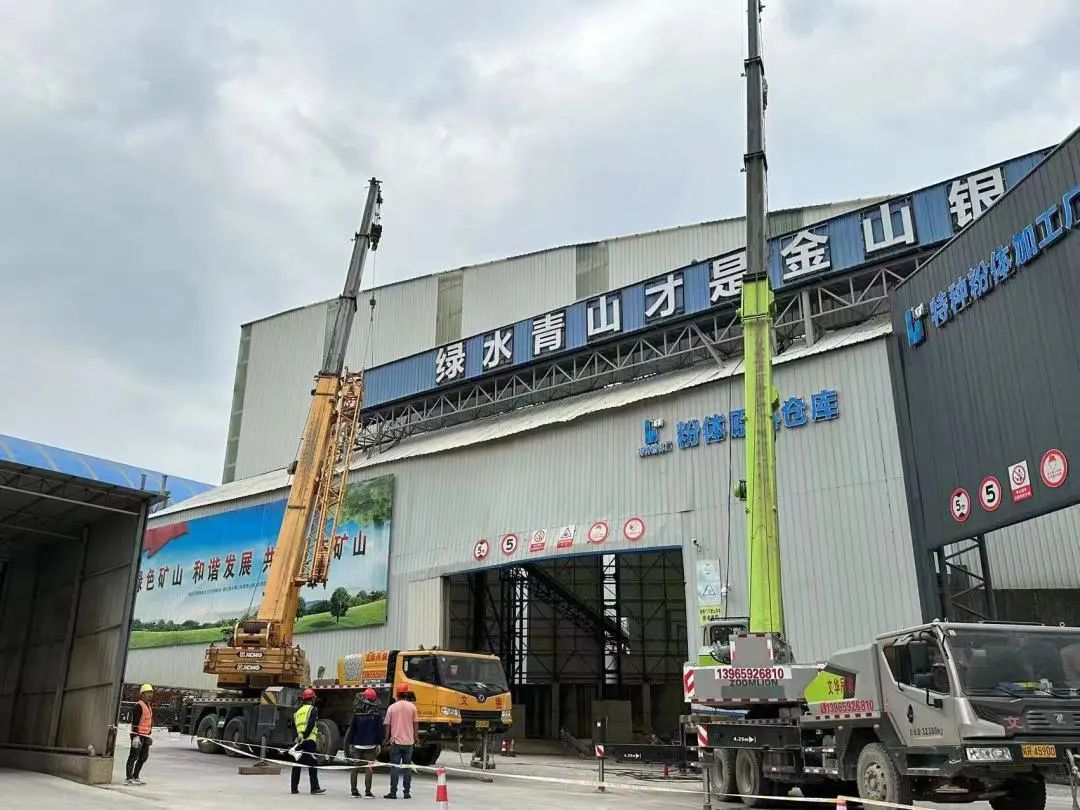

△矿山基地建设施工现场
安徽中池东至华丰矿区深部及外围建筑业白云岩、石灰岩矿资源储量为14057.99万吨,生产规模900万吨/年,开采年限17.3年。矿区地处长江中下游南岸,是华东地区规模较大的白云岩供应基地,砂石骨料和精深加工产品远销江苏南部、上海等长三角区域市场。 矿山基础建设施工与生产线EPC建设工程自今年2月以来,持续同步施工。4月11日开始施工首采平台至排土场岩土运输道路,同步推进便道修建;继续对压滤车间、1号2号生产线钢结构厂房及设备进行拆除;对1号仓库钢柱混凝土进行破碎拆除。

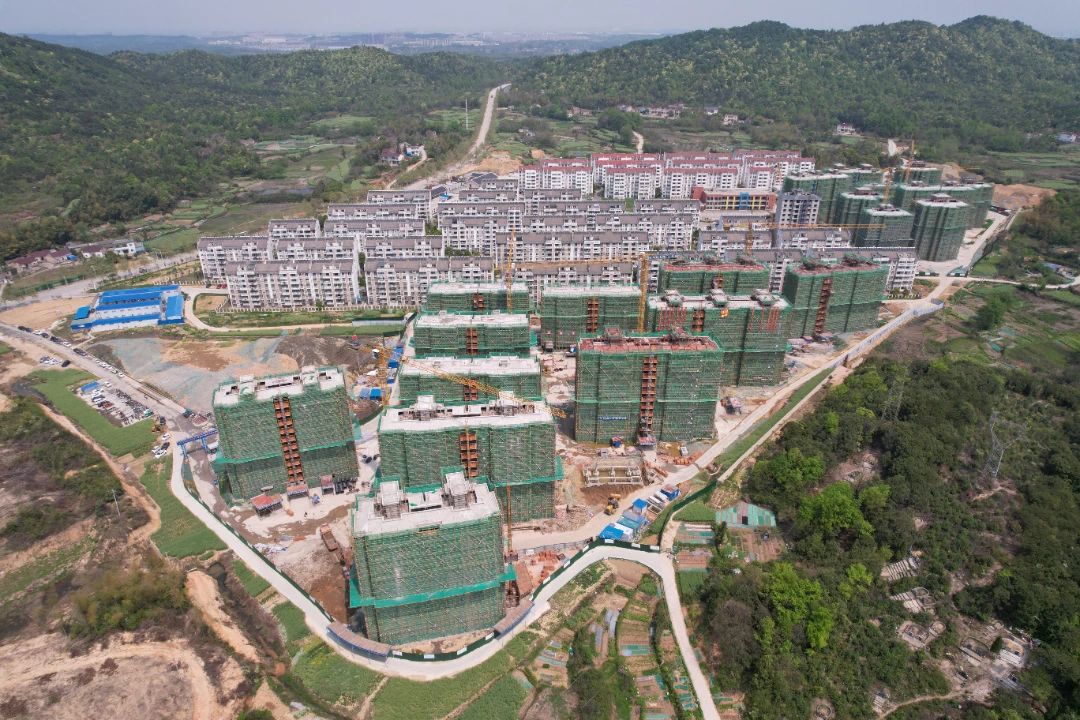

平天湖棚户区改造项目位于池州市高新区和教育园区,规划总建筑面积约364000㎡,其中地上建筑面积277000㎡,地下建筑面积86000㎡,建筑层数最高16层。项目投资规模约14亿元,总工期700日历天。项目建成后,将极大改善周边2000多户家庭的住房条件。 高新区地块44栋楼已封顶37栋楼,剩余楼栋主体结构施工中,已封顶楼栋开始砌筑、抹灰穿插施工;教育园区地块21栋楼已全部封顶,目前正在砌筑、抹灰施工。
来源:池州市投资控股集团
|
